OUOW „Żelazny Most” - Kluczowy Element Polskiej Miedzi

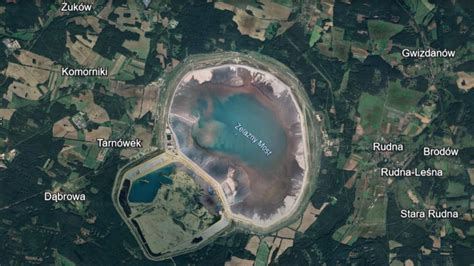

Obiekt Unieszkodliwiania Odpadów Wydobywczych (OUOW) „Żelazny Most” to największy w Europie zbiornik deponowania odpadów z flotacji rud miedzi pochodzących ze wszystkich zakładów górniczych KGHM Polska Miedź S.A. Zbiornik wraz z infrastrukturą stanowi jedno z integralnych i kluczowych ogniw procesu technologicznego wydobycia rud miedzi.

Konieczność Rozbudowy - Kwatera Południowa
Obecnie trwa rozbudowa Obiektu Unieszkodliwiania Odpadów Wydobywczych. W związku z utrzymaniem zdolności produkcyjnej kopalń poprzez wydobycie coraz głębszych złóż, powstała konieczność rozbudowy OUOW przez dobudowanie tzw. Kwatery Południowej (KP). KGHM Polska Miedź wybrała najbezpieczniejszy wariant konstrukcji oraz uszczelniania zapór, zarówno pod względem hydrotechnicznym, jak i środowiskowym. Przyjęte nowoczesne technologie budowy zapewniają bezpieczne użytkowanie obiektu oraz rozwój Spółki w zagłębiu miedziowym. Pojemność Kwatery Południowej wynosić będzie 163 mln m3, co pozwoli na zgromadzenie 234,3 mln ton odpadów.
Zarządzanie i Realizacja Inwestycji
KGHM Polska Miedź, po wnikliwej weryfikacji kompetencji, zdecydowała powierzyć zarządzanie i nadzór nad realizacją tej unikalnej inwestycji firmie SUEZ Consulting - SAFEGE S.A.S., natomiast generalne wykonawstwo firmie Budimex SA.
Charakterystyka Techniczna Kwatery Południowej
Kwatera Południowa zaprojektowana została jako ziemna budowla hydrotechniczna - zbiornik nadpoziomowy, a tworzą ją dwa okalające ramiona zapory - wschodnie i zachodnie.
Parametry Techniczne Drenażu
Ważnym elementem konstrukcji są systemy drenażowe oraz ich parametry:
- Szerokość półek na skarpie odpowietrznej:
- Powyżej rzędnej 175,00 m n.p.m.: 7,5 m (stan surowy), 6,25 m (stan wykończony).
- Powyżej rzędnej 175,00 m n.p.m.: 14,5 m (stan surowy), 12,05 m (stan wykończony).
- Elementy składowe drenażu zapory początkowej:
- Rurociągi drenarskie: z polietylenu, DN300, perforowane na całym obwodzie.
- Obsypka filtracyjna rurociągów drenarskich: żwir, współczynnik filtracji k10 ≥ 100 m/d.
- Geowłóknina filtracyjna: polipropylen, masa powierzchniowa g ≤ 300 g/m2.
- Rurociągi odprowadzające: PE 100, DN300, ścianki pełne.
- Studnie kontrolne: rura PEHD średnicy DN1600.
- Układ i podstawowe parametry techniczne warstw drenażu wypełnienia czaszy:
- Warstwa drenażowa: tłuczeń lub żużel pomiedziowy, ciężar właściwy ≥ 2,6 Mg/m3, minimalna grubość warstwy 0,5 m, współczynnik filtracji k10 ≥ 3000 m/d.
- Rurociągi drenarskie: z polietylenu (PE 100), DN200, perforowane na całym obwodzie, minimalna grubość obsypki 0,3 m.
- Rurociągi odprowadzające: z PE 100, DN200, ścianki pełne.
- Geowłóknina filtracyjna: polipropylen (PP), współczynnik filtracji 25kgr ≤ kV ≤ 100kgr.
- Warstwa ochronna z piasku lub żużla granulowanego: grubość warstwy 0,5 m.
Łączna długość rowów drenażowych wynosi 6,663 km.
Postęp Prac i Skala Przedsięwzięcia
Pierwszym etapem powstawania zapory jest budowa zapory początkowej wraz z podwyższeniem dna czaszy z materiału pozyskanego z terenu czaszy projektowanego zbiornika. Etap I budowy Kwatery Południowej obejmuje między innymi formowanie zapór początkowych wraz z uszczelnieniem, budowę drogi serwisowej wokół zbiornika wraz ze zjazdami, budowę rowów opaskowych wraz z przepustami, budowę grobli przeciwdeszczowych, drenaży oraz Aparatury Kontrolno-Pomiarowej (AKP).
Etap I realizowany jest metodą downstream z gruntów naturalnych uzyskanych w trakcie wykonywania robót ziemnych w zakresie kształtowania dna czaszy projektowanej KP. Budowa zapór początkowych wykonywana będzie w 3 fazach, a zakończenie całego Etapu I planuje się w 2022 roku. Faza 2 inwestycji (obejmująca budowę zapory zachodniej wraz z drenażami oraz uszczelnieniami) ma być zakończona do 30.06.2021 r. Cały Etap I jest nadzorowany przez SAFEGE S.A.S.

Imponująca Skala Robót Ziemnych
Przedsięwzięcie jest niezwykle wymagające pod wieloma względami: technicznym, finansowym, organizacyjnym, środowiskowym i społecznym. Teren budowy obejmuje 668,5 ha, co jest porównywalne z wielkością dzielnicy Żoliborz w Warszawie.
W praktyce, do robót ziemnych (wykopy i nasypy) średnio w ciągu dnia roboczego zaangażowanych jest 110 pracowników fizycznych, operatorów i kierowców, którzy obsługują około 100 jednostek sprzętowych. Wśród nich znajduje się około 9 spycharek, 17 koparek, 25 wozideł oraz 25 czteroosiek (wywrotek), a także 22 walce i 2 równiarki. W efekcie oznacza to średnio 20 000 m3 odspojonego, przewiezionego i wbudowanego gruntu dziennie.
Docelowo bilans mas ziemnych obejmuje ponad 10 mln m3, co oznacza, że z odspojonego gruntu można by usypać 12 Pałaców Kultury. Dziennie układane jest 2000 m2 geomembrany, co stanowi powierzchnię około 6 kortów tenisowych. W ramach wykonania drenażu zapory początkowej przewidziany jest montaż 154 studni kontrolnych, których długość wynosi od 2 do nawet 12 metrów, czyli mniej więcej tyle, co trzykondygnacyjny blok mieszkalny.
ŻELAZNY MOST. ROZBUDOWA KWATERY POŁUDNIOWEJ OBIEKTU UNIESZKODLIWIANIA ODPADÓW WYDOBYWCZYCH
Praca na Budowie „Żelaznego Mostu” - Oferty dla Operatorów Wywrotek
W związku z intensywnością i skalą prowadzonych prac budowlanych na terenie OUOW „Żelazny Most” stale poszukiwani są wykwalifikowani pracownicy, w tym operatorzy maszyn ciężkich, w szczególności kierowcy wywrotek. Praca na budowie Kwatery Południowej to unikalna szansa na udział w prestiżowym projekcie.
Wymagania i Zakres Obowiązków
Kandydaci na stanowisko operatora wywrotki na terenie budowy „Żelaznego Mostu” powinni spełniać następujące kryteria:
- Posiadać prawo jazdy kategorii C, kod 95 oraz kartę kierowcy.
- Wykazywać dyspozycyjność, dokładność, precyzję i fachowość.
- Być zaangażowanym w powierzone obowiązki.
- Mile widziane jest doświadczenie w pracy na oferowanym stanowisku.
Główne obowiązki to obsługa samochodu ciężarowego z wywrotką na budowie oraz realizacja kontraktów drogowych na terenie „Żelaznego Mostu” w gminie Rudna. Dodatkowo w ramach budowy poszukiwani są operatorzy spycharek, koparek, walców i wozideł przegubowych.
Warunki Zatrudnienia i Benefity
Firmy realizujące inwestycję, takie jak P.H.U.B. Piotr Pawlica, oferują atrakcyjne warunki zatrudnienia:
- Stabilność zatrudnienia (umowa o pracę, pełny etat).
- Atrakcyjne warunki wynagrodzenia (do podstawy wynagrodzenia dochodzi premia).
- Ciekawą, pełną wyzwań pracę.
- Możliwość rozwoju zawodowego oraz dofinansowanie szkoleń i kursów.
- Zapewnione zakwaterowanie i dieta lub zwrot kosztów dojazdu do pracy.
- Pakiet benefitów: prywatna opieka medyczna, karta Multisport, grupowe ubezpieczenie, zakładowy fundusz świadczeń socjalnych, ciepły posiłek na budowie.
Praca odbywa się zazwyczaj w dni robocze (poniedziałek - piątek) oraz w soboty, bez możliwości pracy w godzinach nocnych. Firma P.H.U.B. Piotr Pawlica, działająca na rynku od 17 lat, zatrudnia ponad 500 osób i dysponuje parkiem maszynowym liczącym ponad 525 maszyn budowlanych, co świadczy o jej doświadczeniu i skali działania.
