Jak wykonać korytowanie koparką pod krawężnik i inne nawierzchnie?

Przygotowanie terenu pod budowę nowych nawierzchni jest kluczowym etapem, który decyduje o ich trwałości i estetyce. Jednym z podstawowych i niezbędnych zabiegów jest korytowanie, czyli usunięcie wierzchniej warstwy gruntu. Proces ten jest fundamentalny nie tylko przy układaniu kostki brukowej, ale również przy budowie parkingów, chodników, podjazdów czy tarasów.

Celem korytowania jest wyrównanie terenu i stworzenie stabilnego podłoża, które zapobiegnie późniejszym deformacjom nawierzchni, takim jak zapadanie się czy pękanie.

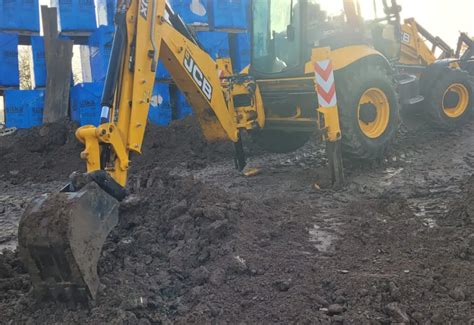

Koparko-ładowarka wykonująca korytowanie na placu budowy

Na czym polega korytowanie?

Korytowanie to proces polegający na mechanicznym usunięciu warstwy gruntu rodzimego z wyznaczonego terenu, a następnie przygotowaniu podłoża pod dalsze prace budowlane. Jest to niezbędna czynność przed wykonaniem wielu rodzajów nawierzchni, w tym:

  • Parkingów i dróg dojazdowych do nich
  • Chodników
  • Podjazdów garażowych
  • Tarasów
  • Dróg
  • Nawierzchni z kostki brukowej, płyt betonowych czy granitowych

Proces ten rozpoczyna się od precyzyjnego wytyczenia terenu, na którym planowane są prace. Następnie, przy użyciu odpowiedniego sprzętu, takiego jak koparka lub koparko-ładowarka, usuwa się górną warstwę gleby, czyli tzw. humus. Głębokość korytowania jest zmienna i zazwyczaj mieści się w przedziale od 20 do 50 cm. Zależy ona przede wszystkim od grubości warstwy urodzajnej ziemi oraz od rodzaju gruntu znajdującego się pod nią. Jeśli pod humusem znajduje się nośny grunt, jak piasek czy glina, wykopy nie muszą być bardzo głębokie. Problematyczne może być natomiast podłoże torfowe.

Schemat przekroju nawierzchni z warstwami podbudowy po korytowaniu

Etapy przygotowania podłoża po korytowaniu

Po usunięciu wierzchniej warstwy gruntu następuje etap właściwego przygotowania podłoża:

1. Wyrównanie i kształtowanie terenu

Grunt rodzimy w wykopie jest wyrównywany i kształtowany zgodnie z założonym profilem, czyli niweletą. Następnie dno wykopu, często wysypane pospółką lub piachem, jest dokładnie ubijane przy użyciu walca lub zagęszczarki. Ten etap zapewnia stabilność i nośność pierwotnego podłoża.

2. Układanie podbudowy

Na tak przygotowanym podłożu układa się podbudowę. Jej grubość jest kluczowa i zazwyczaj wynosi od 20 do 40 cm, a jej parametry zależą od przewidywanego obciążenia nawierzchni. Najgrubsza podbudowa stosowana jest pod nawierzchnie o dużym natężeniu ruchu kołowego, natomiast cieńsza wystarcza przy aranżacji terenów przydomowych, takich jak tarasy czy podjazdy.

Podbudowa zazwyczaj składa się z dwóch głównych warstw:

  • Podkład konstrukcyjny: Jest to warstwa nośna i mrozoodporna, stanowiąca główny element konstrukcyjny podbudowy. Często wykonuje się ją z kruszywa kamiennego, np. klińca bazaltowego lub mieszanki granitowej.
  • Podsypka: Warstwa podsypki, zwykle wykonana z piasku lub drobniejszego kruszywa, służy do stabilnego osadzenia kostki brukowej oraz wyrównania ewentualnych, drobnych nierówności wysokościowych. Tę warstwę się nie zagęszcza, a jedynie wyrównuje za pomocą łaty, pamiętając o zachowaniu odpowiednich spadków dla odprowadzania wody.

W przypadku przygotowania podłoża pod krawężniki i obrzeża, proces ten wygląda podobnie. Kluczowe jest odpowiednie zagłębienie i ustabilizowanie tych elementów, aby stanowiły solidne ograniczenie dla nawierzchni.

3. Opcjonalne elementy dodatkowe

W zależności od warunków gruntowych i hydrologicznych, na etapie korytowania lub po nim, można wykonać dodatkowe prace:

  • Odwodnienie: Na terenach o wysokim poziomie wód gruntowych lub tam, gdzie istnieje ryzyko zastojów wody, niezbędne może być wykonanie systemów odwodnienia, np. drenażu opaskowego lub liniowego.
  • Wzmocnienie podłoża: W przypadku gruntów słabych, piaszczystych lub gliniastych, stosuje się dodatkowe materiały stabilizujące, takie jak geowłókniny lub geosiatki, które zwiększają nośność i zapobiegają mieszaniu się warstw.

Koparko-ładowarka New Holland B100D – okiem operatora

Sprzęt wykorzystywany do korytowania

Profesjonalne wykonanie prac ziemnych wymaga odpowiedniego zaplecza technicznego. Do korytowania najczęściej wykorzystuje się:

  • Koparki i minikoparki: Niezastąpione przy usuwaniu gruntu, także w miejscach trudno dostępnych. Modele takie jak Cat 428C czy Cat 432F2 to standard w branży.
  • Ładowarki: Służą do transportu i załadunku wydobytej ziemi oraz materiałów na podbudowę.
  • Zagęszczarki i walce: Niezbędne do ubijania dna wykopu i poszczególnych warstw podbudowy, zapewniając odpowiednią stabilność.
  • Niwelatory laserowe: Pozwalają na precyzyjne utrzymanie wymaganych poziomów i spadków z dużą dokładnością.

Korytowanie a rodzaj gruntu

Rodzaj podłoża ma znaczący wpływ na sposób wykonania korytowania i budowy podbudowy:

  • Grunty piaszczyste: Są przepuszczalne i łatwe do zagęszczenia, jednak mogą wymagać wzmocnienia, aby zapewnić odpowiednią nośność.
  • Grunty gliniaste i ilaste: Zatrzymują wodę, co wymaga zastosowania dodatkowych warstw odsączających i stabilizujących, a także dbałości o odpowiednie spadki.

Analiza podłoża przed rozpoczęciem prac, powierzona specjalistom, pozwala na dobór właściwej technologii i materiałów, minimalizując ryzyko późniejszych problemów.

Błędy przy korytowaniu i ich konsekwencje

Niewłaściwe podejście do etapu korytowania może prowadzić do szeregu poważnych problemów eksploatacyjnych nawierzchni:

  • Zbyt płytkie wykopy: Mogą skutkować niewystarczającą grubością warstw konstrukcyjnych.
  • Źle dobrane materiały: Użycie materiałów o niewłaściwych parametrach nośności lub mrozoodporności.
  • Niewystarczające zagęszczenie podłoża: Prowadzi do osiadania warstw i całej nawierzchni.
  • Pominięcie kwestii spadków: Skutkuje zastojami wody i tworzeniem się kałuż.

Konsekwencje błędów to między innymi: zapadanie się kostki, pękanie nawierzchni, rozchodzenie się elementów, erozja podłoża, a w skrajnych przypadkach konieczność kosztownych napraw całej nawierzchni. Nawet nawierzchnie nie narażone na duże obciążenia mogą ulec deformacji z powodu błędów na etapie korytowania.

Przykładowo, pytanie o wykonanie placu o powierzchni 150 m² z kostki brukowej o grubości 10 cm, z planem korytowania na 50 cm i zastosowaniem 38 cm kamienia oraz 2 cm piasku, sugeruje potrzebę dokładnego obliczenia grubości warstw podbudowy w stosunku do docelowej grubości kostki i przewidywanych obciążeń. Zazwyczaj podbudowa pod ruch kołowy dla kostki 8-10 cm wynosi minimum 18-20 cm (np. mieszanka kamienna lub gruzobeton), a dla kostki 6 cm często wystarcza podbudowa około 15 cm. Warstwa podsypki piaskowej to zazwyczaj 3-5 cm.

W dyskusjach branżowych często pojawia się temat użycia materiałów takich jak gruzobeton (kruszywo z odpadów budowlanych). Choć może być tańszy, jego jakość i jednorodność bywają problematyczne, co potwierdzają obserwacje o problemach z nawierzchniami wykonanymi z niego po kilku latach. Materiały takie jak kliniec bazaltowy lub mieszanka granitowa 0-30mm są często preferowane ze względu na pewność parametrów technicznych i trwałość, mimo wyższej ceny.

Profesjonalne wykonanie prac ziemnych, począwszy od korytowania, przez właściwe ułożenie podbudowy, aż po montaż krawężników i układanie nawierzchni, jest gwarancją długotrwałego i estetycznego efektu, uniknięcia kosztownych napraw i zapewnienia funkcjonalności terenu.
